환경기술의 선두 기업
Enviromental
Technology
비굴착부분보수 VP공법 HOME > 사업소개 > VP공법
지정번호 : 환경신기술 제 382호
기술명: Variable Packer(가변형 보수 공법)
길이 가변형 보수기를 이용한 하수관거 비굴착 부분보수 기술 [ VP공법 ]
기술개요 : 하수관거 파손부의 부분보수를 위하여 유리섬유시트에 보수용수지를 함침시켜 제작한 섬유보강라이너를 소형맨홀 및 곡관로를 통과시켜 시공이 가능하며, 보수길이를 확장할 수 있는 가변형 보수기에 장착하여 하수관거 내에 삽입한 후 팽창시키는 원리로 섬유보강라이너를 밀착 경화시키는 하수관거 비굴착 부분보수 기술
신기술범위
- 가변형 보수기
- 상기 장치를 이용한 하수관거 비굴착 부분보수 기술
-적용관종: 콘트리트관, PE관, 주철관
-적용관경: 관경150mm ~ 800mm
-적용대상: 하수관거 누수, 파손 등 결함부위 부분보수

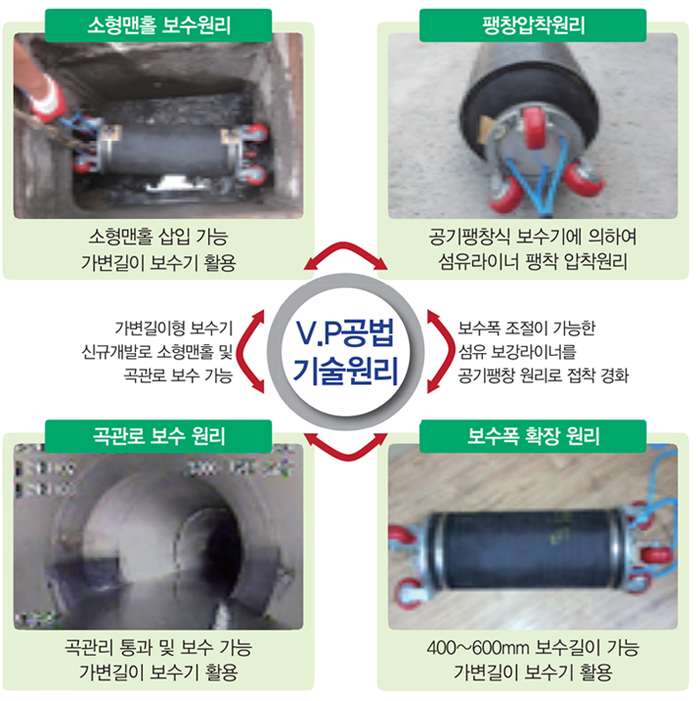

V.P공법 기술의 우수성
소형 맨홀에 연결된 하수관 부분보수 시공환경 개선
곡관로 보수로 인한 하수관거 부분보수 시공환경 개선
보수폭 조절로 인한 작업효율성 향상
보수기의 간소화로 인한 작업효율성 향상
VP공법 비굴착 부분보수 공정도
V.P 공법 시공순서
① CCTV 조사 |
사전조사를 실시(파손부위 및 장애물 파악) | ![]() |
---|---|---|
② 세정단계 |
이물질 제거 및 장애물 제거 , 스크래치작업 | ![]() |
③ 수지혼합 |
일정한 혼합비율로 보수용 함침수지 믹싱 | ![]() |
④ 보강재 제작 |
유리섬유를 보수용 함침수지로 함침 | ![]() |
⑤ 보강재 장착 및 이송 |
보강재를 가변형 보수기에 장착 후 보수지점에 이송 | ![]() |
⑥ 시공 |
압축공기 주입 / Packer 압착 및 경화 | ![]() |
⑦ 시공완료 |
60분간 보수기 거치 후 철거 | ![]() |
